Маючи видатні переваги, такі як висока міцність, мала власна вага, високий рівень індустріалізації та короткий термін будівництва,сталеві конструкціїстали основною структурною формою сучасних промислових підприємств, великих громадських будівель і надвисоких будівель. Монтаж і будівництво сталевих конструкцій є ключовою ланкою, що з’єднує проектні креслення та фізичні будівлі, а технологія їх будівництва та контроль якості безпосередньо впливають на безпеку та довговічність конструкцій. Починаючи з підготовки до будівництва, у цьому документі систематично відсортовано основні технічні моменти для монтажу різних сталевих конструкцій, включаючи одноповерхові, багатоповерхові та висотні сталеві конструкції, а також конструкції зі сталевих сіток, щоб надати рекомендації для організації будівництва на місці та контролю якості.
В першу чергу необхідно скласти технічну схему установки. Поштучний монтаж застосовується для одноповерхових сталевих конструкцій, тоді як комплексний монтаж застосовується для систем покрівлі та багатоповерхових сталевих конструкцій. Крім того, підйомне обладнання, будівельні машини, сталеві компоненти, зварювальні матеріали та кріплення повинні бути повністю обладнані. Необхідно перевірити вирівнювання фундаментів колон, осей і анкерних болтів, зачистити сталеві елементи, нанести лінії виносу для позиціонування.

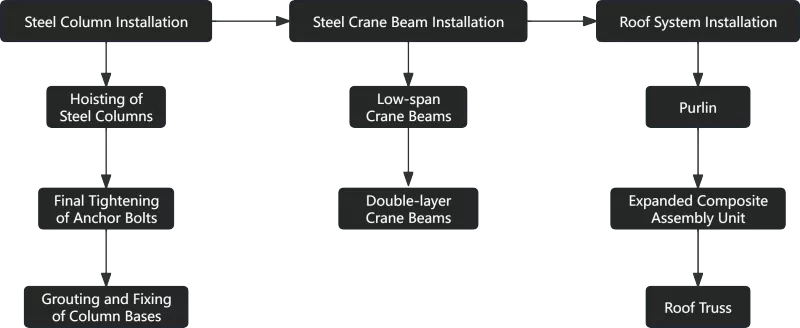

Сталеві колони підіймаються одноточковим прямим кріпленням. Після вирівнювання анкерними болтами для тимчасового кріплення вивіряють їх положення і вертикальність. Остаточне затягування болтів і зварювання опорних плит проводиться перед заливкою фундаментів колон. Підкранові балки піднімаються двоточковим кріпленням і оснащені мітками для запобігання зіткненню; їх висота, вісь і вертикальність повинні бути відрегульовані після позиціонування. Ферми покрівлі повинні підніматися тільки після стабілізації сталевих колон. Компоненти даху можуть бути попередньо зібрані в жорсткі цілісні блоки для підйому, а прогони повинні бути встановлені після розташування ферм даху.

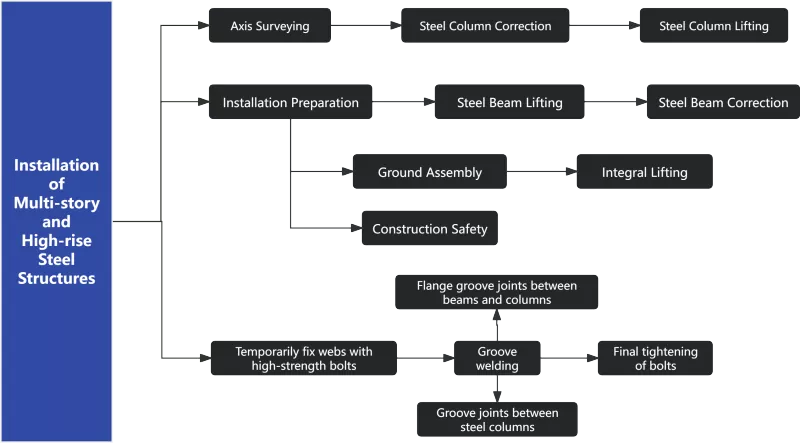

Для деталей багатоповерхових і висотних сталевих конструкцій допускається допуск на деформацію на зварювальну усадку. З наземних ліній управління передаються осі для підйому і калібрування сталевих колон. Перед підйомом сталевих балок необхідно перевірити параметри консолей колон і влаштувати засоби захисту безпеки. Після позиціонування вертикальні та центральні лінії мають бути повторно відкалібровані, після чого слід побудувати з’єднання всіх типів компонентів.

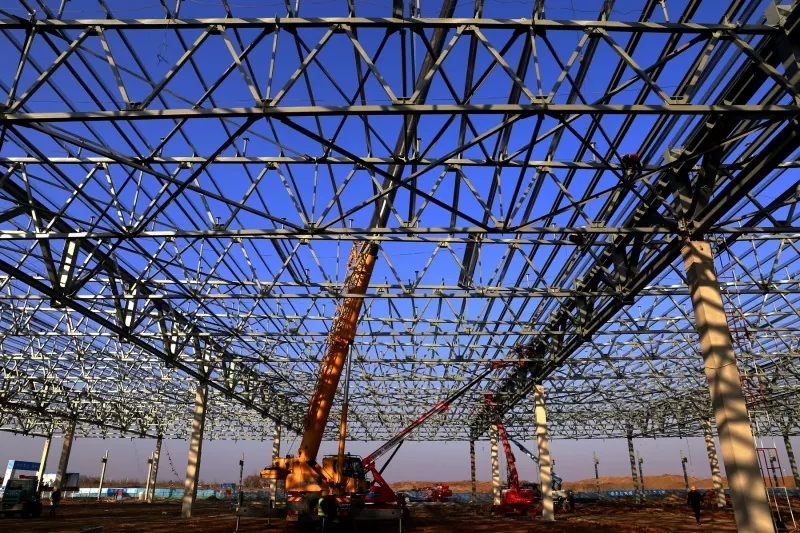

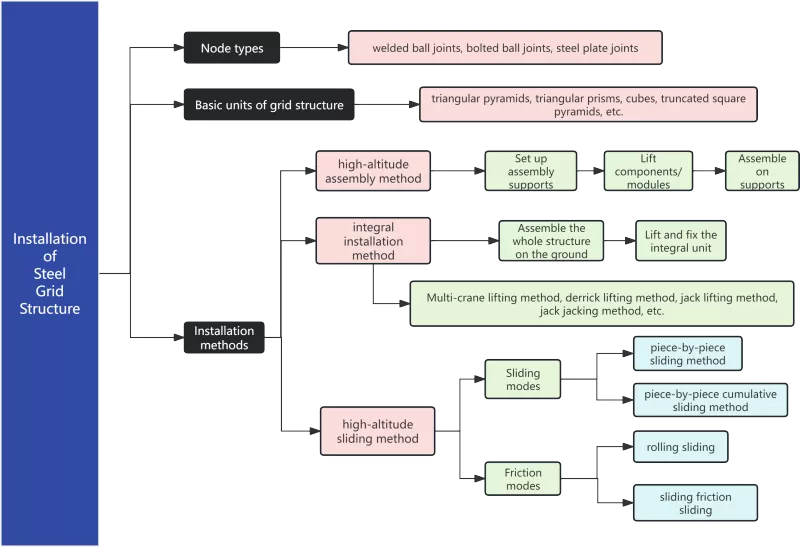

Космічна ферма - широко використовувана довгопролітна конструкція даху з щільними елементами, що створює більшу складність будівництва, ніж площинні конструкції. В основному він використовує три типи з’єднань, і різні плоскі форми можуть бути зібрані шляхом поєднання кількох основних одиниць. Існують три основні методи будівництва космічних ферм: монтаж на великій висоті не потребує великого підйомного обладнання, але потребує великої кількості опор і включає великі висотні операції; цілісна установка не потребує опор, відрізняється меншою висотною роботою і стабільною якістю зварювання, але пред'являє високі вимоги до підйомного обладнання і технології будівництва; ковзання на великій висоті дозволяє уникнути повнокомплектних монтажних опор із помірним навантаженням на великій висоті та розосередженими підйомними навантаженнями, тоді як спеціальні ковзаючі доріжки повинні бути прокладені заздалегідь, а точність синхронізації ковзання повинна суворо контролюватися.
Сталева конструкціяінсталяція — це систематичний проект, який потребує координації багатьох робочих процедур і професій. Його якість і ефективність залежать від інтегрованої координації попередньої підготовки, схем підйому, корекції в процесі та управління безпекою. Для одноповерхових конструкцій пріоритет має бути наданий послідовності підйому компонентів і стійкості під час розміщення. Для багатоповерхових і багатоповерхових будинків необхідно здійснювати строгий контроль за деформацією зварювальної усадки і точністю вертикальної передачі. Що стосується довгопролітних космічних фермових конструкцій, методи будівництва, включаючи монтаж на великій висоті, інтегрований підйом і ковзання, повинні бути обрані відповідно до місцевих умов на місці, а компроміси між споживанням опор, робочим навантаженням на великій висоті та потужністю обладнання мають бути належним чином розглянуті.
У реальному будівництві лише повне розуміння задуму проекту, суворе дотримання норм і стандартів, посилення моніторингу обстеження та гнучке застосування оптимальних методів будівництва, адаптованих до структурних характеристик різних проектів, можуть гарантувати безпечне, ефективне та точне завершення монтажу сталевих конструкцій, закладаючи міцну основу для високоякісного виконання всього будівельного проекту.
Маючи 21 рік глибокого досвіду в промисловості сталевих конструкцій,EHSSздійснює широкий спектр проектів зі сталевих конструкцій, включаючи виготовлення та встановлення сталевих компонентів. З моменту запуску ініціативи «Один пояс, один шлях» ми експортували багато великих сталевих конструкційних компонентів і доставляли проекти встановлення за кордоном. Маючи великий досвід монтажу, ми цілком здатні впоратися з проблемами монтажу різноманітних складних конструкцій, починаючи від одноповерхових промислових цехів і надвисоких будинків до звичайних ферм і великомасштабних космічних сіток. Наша серйозна професійна компетентність гарантує довгострокову стабільну роботу кожного проекту сталевої конструкції.
